9月14日,城发公司召开和林盛乐到呼市长输供热管线工程预验收专题会。城发公司副总经理吴利勤、武云,副总工程师胡月在,财务部王德政、工程部吴占杰、融资部程轶、纪检监察部王军、冯爱玉,材料组王霖及长输管线项目部相关人员,设计单位、地质勘察单位及三个标段监理单位、施工单位负责人及项目经理参加会议。会议由项目部负责人张飞飞主持。

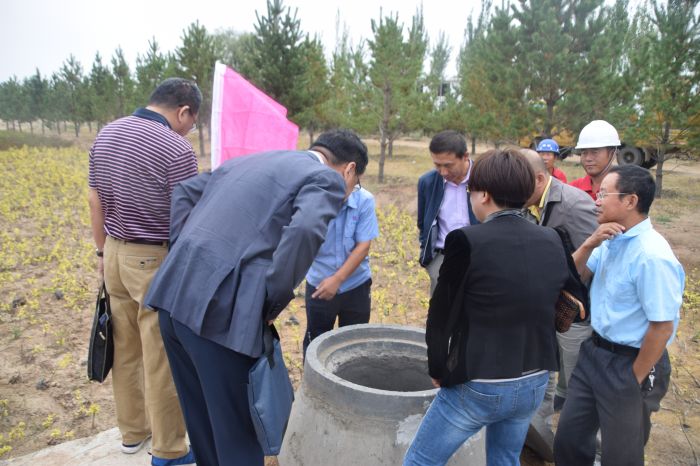

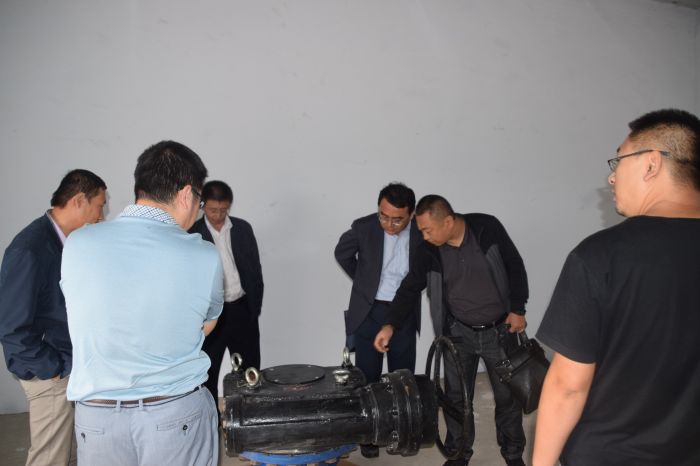

三个标段按照顺序由各标段监理单位主持验收,在听取各施工单位汇报工程完工情况后,由监理单位及施工单位资料主管人员进行资料审查。同时,由京能电厂开始至保全路东口止,分别对一标电厂区域(DN1400阀门井室、泄水、放气小室)、什拉乌素后河北岸(DN1400阀门井房),二标西达赖营(DN1400阀门井房及放气小室)、大黑河北岸,科尔沁快速路东(DN1200阀门井室及放气小室),三标大黑河北岸,科尔沁快速路西(DN1200阀门井室)、保全路东口,科尔沁快速路东(泄水、放气小室)进行了现场验收。
在总结会议上,王德政、吴占杰、王军、冯爱玉分别发言,经审查后同意三个标段验收,并对验收工作可能出现的问题给予意见与建议。项目全长36.832公里,其中主线27.538公里,支线9.294公里,已全部完工。文/王阿楠 图/程鹏
