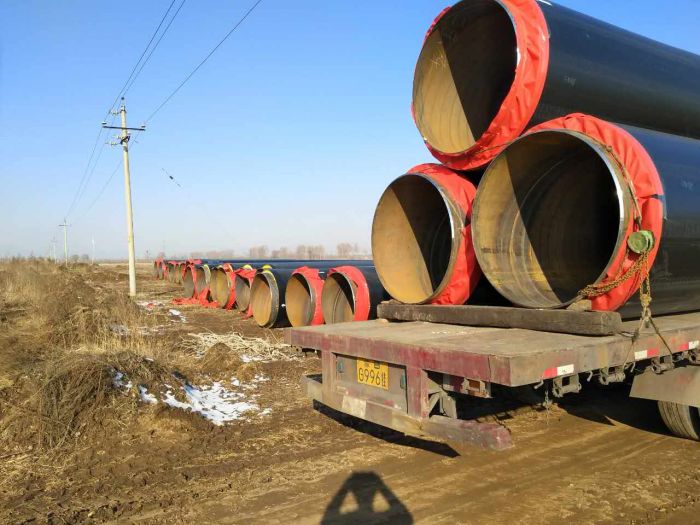

截止到4月10日,和林盛乐至呼市长输供热管线项目全线累计开挖沟槽31.1公里,安装管道10.152公里。累计完成投资18793万元。

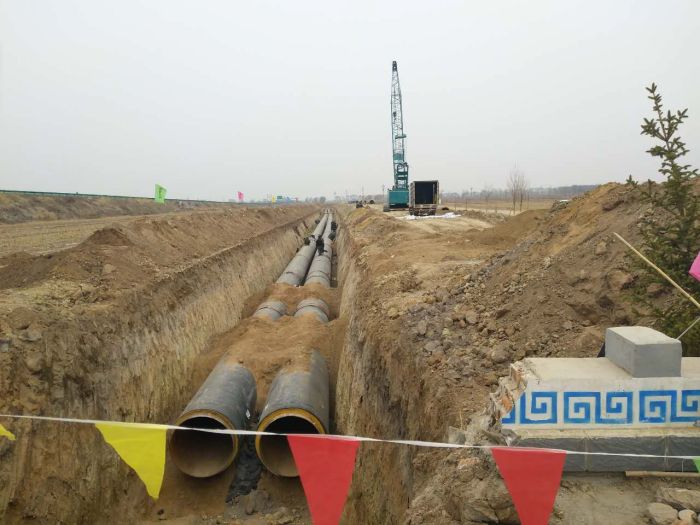

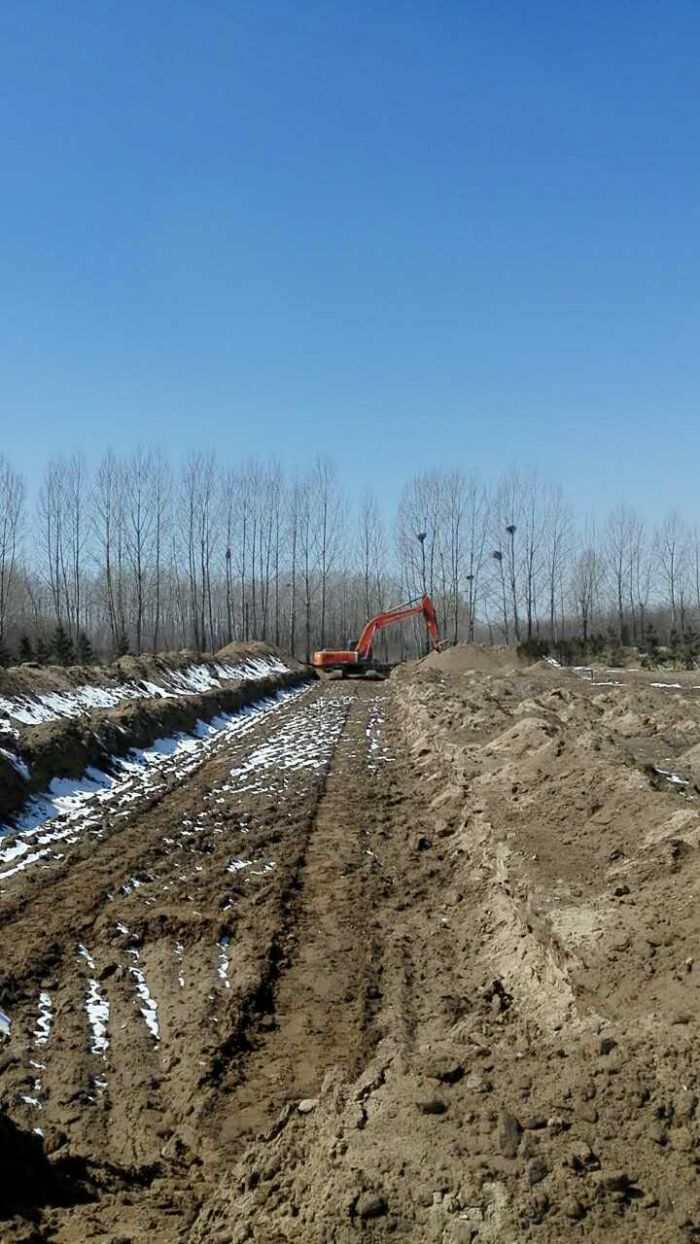

一标,郭宝营预热段土方全部回填;S102省道顶管坑后背混凝土破除完成;什拉乌素后河北岸第一步开挖结束。
二标,绕城高速顶管完成80米。

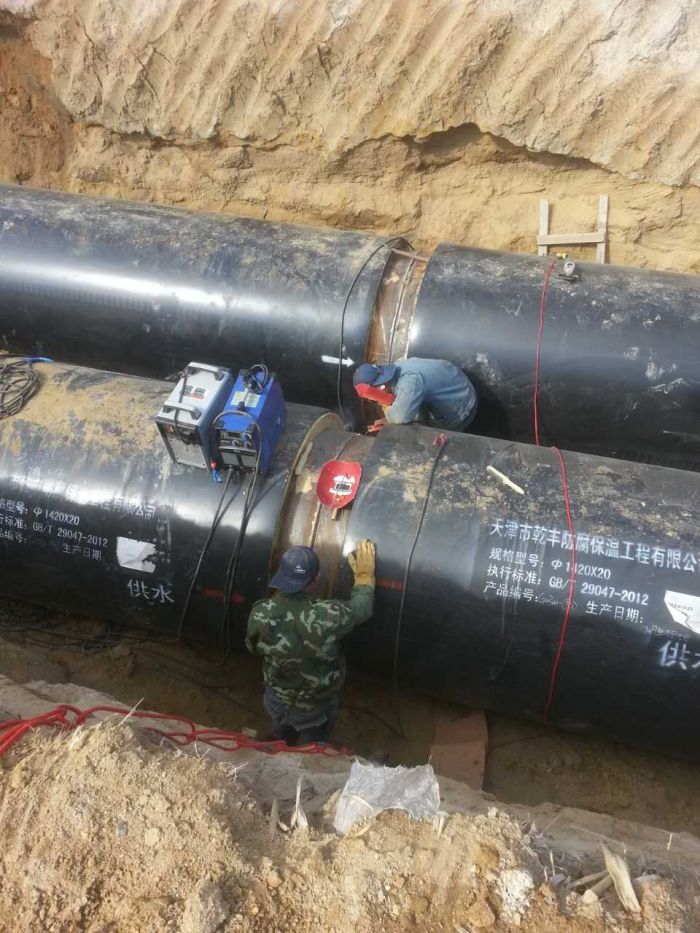

三标,辛家营段沟槽开挖220米,完成焊口2道;金桥段沟槽开挖800米,完成焊口2道。
截止到4月10日,和林盛乐至呼市长输供热管线项目全线累计开挖沟槽31.1公里,安装管道10.152公里。累计完成投资18793万元。
一标,郭宝营预热段土方全部回填;S102省道顶管坑后背混凝土破除完成;什拉乌素后河北岸第一步开挖结束。
二标,绕城高速顶管完成80米。
三标,辛家营段沟槽开挖220米,完成焊口2道;金桥段沟槽开挖800米,完成焊口2道。
