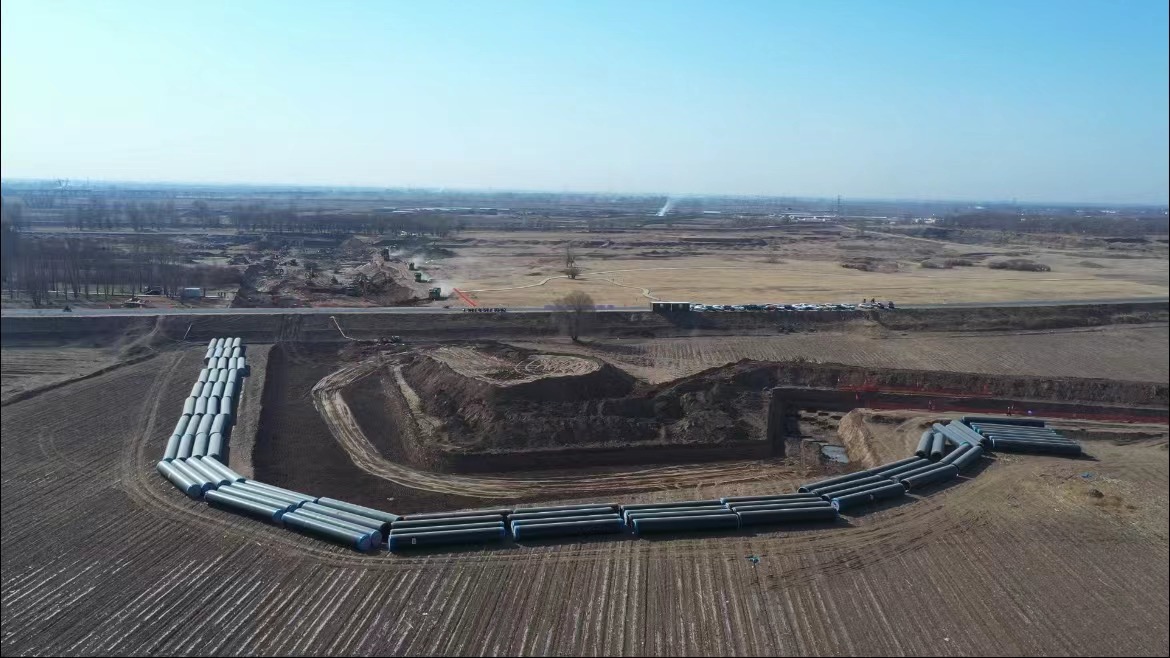

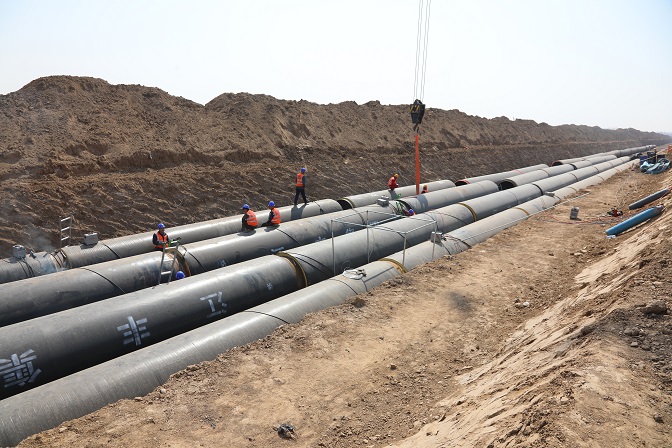

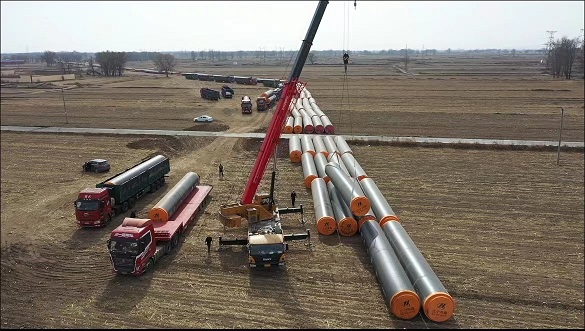

大型履带吊车吊起每根长13米、直径1.6米、重约10吨的保温螺旋钢管,缓慢移动、调整角度......徐徐落在近10.5米宽的深基坑槽底中,施工人员小心翼翼将一根接一根管道对接到位。这里是位于小杨三窑村的托呼长输供热管网工程1工区1工点施工现场。远远望去,一段段敷设的长输管道好似一条长龙,穿越农田、公路、铁路、河道,一路跋山涉水“走来”,从大唐托电延伸到呼和浩特市市区,这条68.2公里长的大动脉将在今冬为呼市居民引来滚滚暖流。
连日来,笔者来到了火热的施工现场,所到之处看到的是抓项目、推进度的统筹力度,严管理、重安全的严谨规范,赶工期、保进度的冲天干劲,精雕琢、保质量的“工匠精神”。大家齐心协力,把责任感、紧迫感、使命感化为推进项目建设的动力,弹出攻坚“协奏曲”,唱响拼搏“奋进歌”。
6月10日,笔者走进长输供热管网项目3号隔压站施工现场,只见一台台机器不停的运转、各种车辆有序的穿梭,200多名工人有的在吊装、有的在焊接、有的在开挖......一派忙碌的景象。工区甲方代表马少雄介绍说:“按照规划设计,长输项目共需要建设两座中继泵站和一座隔压站,中继泵站是为长输供热管网补充足够的输送动力,隔压站是将长输高压供热管网和市区低压供热管网进行压力隔离。我们负责的隔压站的建设内容包括隔压换热站车间、110kv变电站、水处理间、事故水池、调度中心、机修车间、抢修车间以及一些配套设施,参与施工的人员和设备有:管理人员40人、作业人员52人、装载机3台、挖掘机7台、水车1辆、混凝土罐车2辆、钎探机5台、推土机1辆、压路机2台、渣土车12辆;目前机修车间地下连续墙施工已完成、挡土墙已完成76%、围墙墙体砌筑完成40%、水处理车间回填完成60%;事故水池、机修车间、抢修车间、调度中心基础垫层施工完成并回填;调度中心、抢修车间、机修车间基础底板混凝土浇筑完成。总体来说施工还比较顺利,我们也有决心、有信心按计划完成任务。”
在大黑河施工工地,笔者遇到了正在检查施工安全和环保的长输供热公司安全环保部员工宋杰,他告诉笔者:“‘科学、文明、环保’施工是集团公司及长输公司领导给各施工单位下达的一项硬指标,决不允许有丝毫的含糊敷衍,比如,开挖沟槽时要将开挖线范围内地表50厘米种植土剥离后码放至不影响施工处并用密目网苫盖,管网敷设完毕后将及时回填,恢复其原来的耕作功能。如果施工中挖出地下水,要采用开挖集水井和排水沟等办法引流,以保护原有的土壤水系,最大限度地减少对原有土地的破坏等等,每一个有可能影响生态、环保的问题都制定了解决预案,而且规定的非常详细、具体,因此承担监管任务的我们也深感责任重大,每天都在各个工地间奔波、紧盯、细查、严管,绝不敢马虎大意。”

在管网吊装工地,笔者看到长输供热公司建设管理部工作人员段鑫和吴楠正在用无人机监测着2号隔压站施工安全和工程进展情况,通过无人机遥控器屏幕不但可以清楚的看到整个施工现场的情况,还可通过调整无人机镜头,查看到每个施工人员着装是否符合安全要求、操作是否安全规范等细节。吴楠介绍:“我们的无人机航拍巡查不定时、不打招呼、随机选择工地,重点巡查作业人员是否佩戴安全帽、施工过程中是否符合操作规程、裸土是否覆盖防尘网、施工现场是否存在安全隐患等安全、环保、进度等方面的情况,对发现的问题由无人机拍成照片、视频,建档留存并进行分析取证,转交相关部门落实整改。下一步,我们会充分发挥无人机灵活、高效的特点,加大巡查频率,为领导、施工单位提供及时、准确的相关信息。”
长输供热公司副总经理于力介绍:“托克托电厂至呼和浩特市长输供热管网工程包括建设城区外长输管网68.2公里及两座中继泵站、一座隔压站和市区环网36.6公里,总投资约70亿元,计划2023年建成投运并实现供热能力2000万平方米,现在工程正在按计划有序推进,施工涉及的工种和机具有瓦工、架子工、管工、焊工、吊装工、电工、保温工、无损检测工等几十个工种以及履带起重机、挖掘机、液压破碎锤、装载机、推土机、压路机、发电机等各种机具500多台套,高峰期施工人员达5000人以上。长输项目得到市委市政府领导全方位的支持。为了统筹各方面力量,确保施工质量、加快施工进度,集团公司主要领导几乎每天深入一线调研指导、跟踪督导、现场办公、精准施策,协调解决施工中遇到的难题,同时充分发挥集团公司整体人才储备优势,先后多次从各分、子公司抽调了200多名经验丰富、业务过硬的技术骨干、管理人员、后勤保障人员充实到施工的关键环节,进行全线服务保障监督,为工程保驾护航创造良好的施工条件和环境,确保各施工单位可以心无旁骛的抓进度、抓质量。比如,为了从源头上把好管材生产质量关,从富泰热力公司抽调出相关专业技术人员20多人进驻到中标的19个管材生产厂家对管材的产品质量、进度等进行全流程监督;针对施工现场隐蔽工程多、质量要求高的情况,集团公司及时做出决定,成立了由富泰热力公司党委副书记、纪检委书记张志刚任组长的专项工作组,下设的4个小组分别由富泰热力公司四个分公司的党支部书记或经理带队,加入到4个工区的质监队伍中,作为甲方代表协助配合各工区质量监管人员加强接口保温质量监管,确保每道口的每一个加工环节都在监管范围;鉴于该项目时间紧、任务重,为了进一步加快施工进度,确保施工安全和质量,从集团机关,城发三合村、辛家营、桥靠分公司,富泰热力新华西、新华东、光明、巴彦分公司,燃气热力公司选派了一批职工干部共同参与该项目服务保障监督工作,在土建结构、设备工艺、管道安装、强弱电建设等方面提供专业技术支持,并配合施工、监理、项目公司等单位做好质量把控,集团公司派来的精兵强将进场工作后充分发挥了他们多年来在市政、热力管道施工方面的经验,协助施工单位应对各种困难问题,在工程施工中发挥了重要作用。正是由于领导的重视支持、各方面的密切配合,才确保了工程的稳步推进。”
在3工区5工点,笔者见到了被分配到该处参加质监工作的新华东分公司副经理张博,他告诉笔者:“我们每天的工作任务就是对管网接口保温进行质量监督,针对检查中发现的电热熔套、电热熔丝、热收缩带材料不合格的情况,我们会及时找监理,督促施工方进行了整改;还有在做接口保温检测时我们通过焊缝探伤报告发现有的焊缝存在不合格情况,要求他们及时进行补焊;每处接口保温我们都会做气密性实验,按照标准打气时压力保持在0.02兆帕、3分钟以上,但检验中发现有些打压3分钟未能保持在0.02兆帕,出现这种情况要求施工单位必须拆除后重新做。”
“在施工过程中,我们也遇到过一些困难,比如托呼长输供热管网工程规模大、用料多、工期紧,尽管北京、河北、天津等规模较大的卷管企业都在同时为我们生产DN1600的管网,但是依然达不到我们每天500—600根管网的需求;工程沿线涉及的农田较多,田间坟头有数百座,树木、地上附着物数千处,这些在一定程度上影响了施工进度,增加了清表工作的难度,为此公司派出数百名工作人员,对每一个障碍物、阻碍物进行了详细的登记、编号,通过逐户走访摸底,商谈签、移补偿事宜,通过各旗县区、乡镇村相关负责人的大力支持和工作人员夜以继日的努力,目前,工程正在紧锣密鼓进行中。”长输供热公司副总杨存雨告诉笔者。
据了解,目前长输管网工程已开工35处,进场作业人员2933名、机械573台、管材18153根(管材长度239.6196公里,换算为管沟长度约59.9公里),现已完成清表约65.9公里,形象进度96%;沟槽开挖已完成63.19公里,形象进度92%;管道焊接已完成54.59公里,形象进度79%;管道补口完成47.42公里,形象进度69%;管沟回填33.17公里,形象进度48%。市内环网部分,目前已开工12处,进场作业人员245名、机械 140台、管材2490根(管材长度32.868公里,换算为管沟长度15.24公里),现已完成清表15.24公里,形象进度41%;沟槽开挖已完成14.54公里,形象进度40%;管道焊接已完成12.3公里,形象进度34%;管道补口完成11.85公里,形象进度32%;管沟回填9.2公里,形象进度25%。
随着工程的推进,更加繁重的任务、更加严峻的考验将会出现在大家面前,面对高质量、高标准、高速度等一系列严格的要求,各单位各部门表示,要继续弘扬吃苦耐劳、敢打硬拼、攻坚克难、精益求精的工匠精神,始终保持干事担当的责任感、责无旁贷的使命感、夜不能寐的紧迫感、高质高效的目标感,变压力为动力、把难点干成亮点,为托呼长输供热管网工程早日建成投产尽心竭力、凝聚合力,贡献更多的智慧、汗水和力量。
