冬夏交替,周而复始,“夏备冬战”一直是热力企业停暖期间唱响的“主旋律”。笔者从城发供热公司了解到,经过几个月的紧张忙碌,夏季检修工作进入倒计时,各分公司厂区热源设备得到了全面细致的检查和维护,为今冬供暖平稳运行加上了“安全锁”。

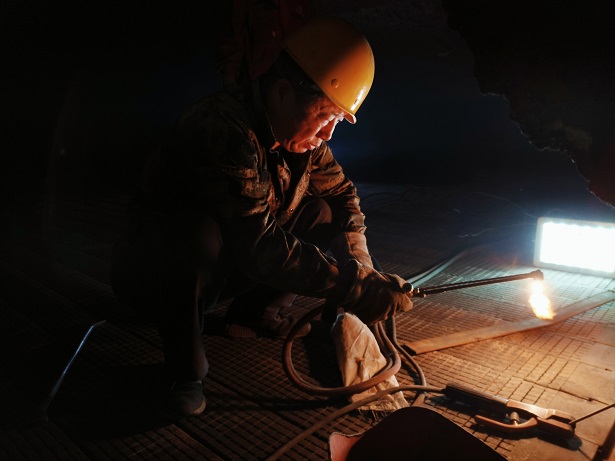

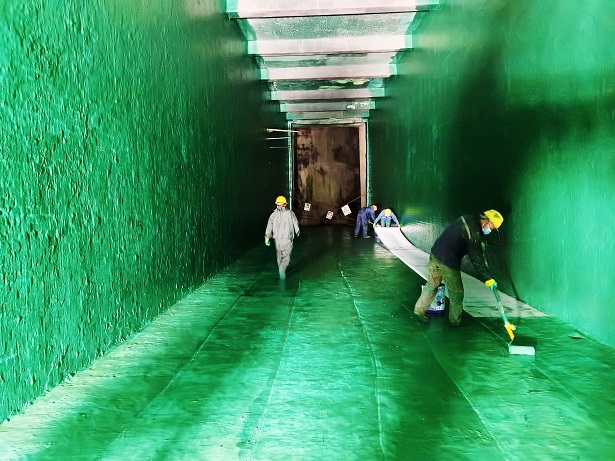

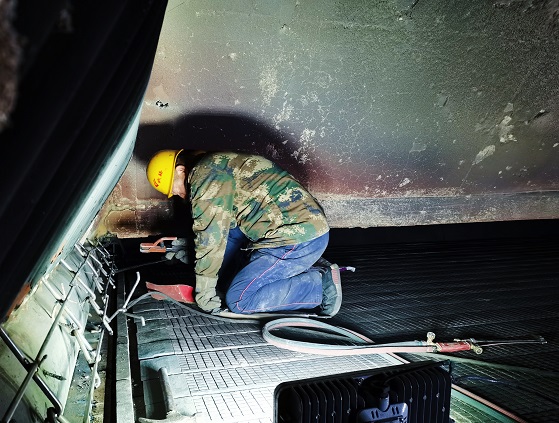

近日,笔者走访了城发辛家营分公司,探访了那里的夏季检维修工程进度情况。在司炉B车间,工人们通过直径0.5米的炉膛口,钻入锅炉炉膛内,焊接侧密封、锅炉砌筑。辛家营分公司副经理王恩宝说:“进入炉膛只有炉膛口这一个通道,工人们每天就通过这儿进出,在炉膛里一待就差不多是一整天。”在除尘烟道里,几名工人正在为烟道滚涂着绿色防腐漆,烟道的防腐要遵循“四布六油”——铺4层玻璃鳞片,滚涂6层防腐漆,为保证工程质量,分公司在此基础上,又多加了一层防腐漆。
王恩宝介绍:“辛家营分公司自检项目5月份开始,已全部结束。外委的夏季检维修工作8月初开始实施,主要包括厂区工艺、锅炉工艺、风机及辅机系统的维修,目前主要工程基本完工,其他正在进行扫尾工作。下一步,公司就要进入供暖前的准备工作,下周开始先对所有设备进行调试。力争10月10日具备供热条件。”

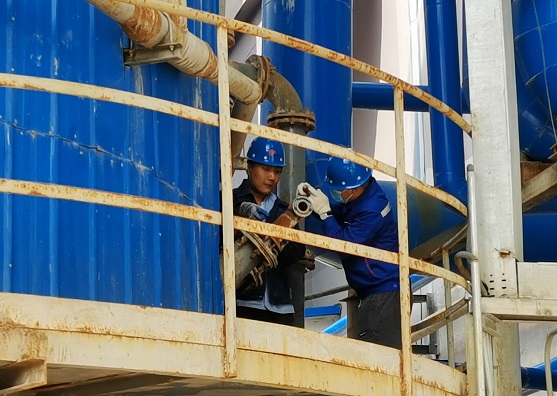

据了解,近年来辛家营区域热源主要为京能长输热源,B车间的4台70WM燃煤热水锅炉,仅作为调峰热源。2022——2023采暖期,辛家营区域预计新增供热面积26万㎡,达到1221万㎡,为确保今冬安全运行,公司计划投资666.3万元,对辛家营B车间的锅炉及铺机等供热设备、热力站设备、一次管网、二次管网进行了检维修。
距离今冬供热时间越来越近,为全力保障今冬的供热,城发供热公司正在紧锣密鼓地推进供热的各项准备工作,确保10月10日具备供热条件。
