毫沁营热源厂建设施工有序进行中

2022/8/11 9:25:55

毫沁营热源厂目前已开工近2个月,8月10日上午,集团宣传管理中心深入毫沁营区域建设施工现场,带领大家现场看看工程进度。


 两个月前,笔者来现场时,只有几辆挖掘机在挖坑,如今再来,笔者看到的是人声鼎沸、紧锣密鼓的施工场景,机械、人力齐头并进,各种施工辅助的作业场所有序开展,使得毫沁营热源厂建设项目施工呈现出“三快”特点——进场快、施工快、进度快。


进场快


  为充分利用好施工黄金期,毫沁营建设项目部从开始就制定分施工工序、分片区作业的工作基调,测量测绘、水电安装、临建搭设齐头并进,从4月初动土测量到如今短短60天的时间里,测量技术人员、现场管理人员各司其职,协同分工,对施工场地逐步进行“美颜加工”,顺利完成毫沁营区域前期各项工作,顺利打开施工局面。


施工快

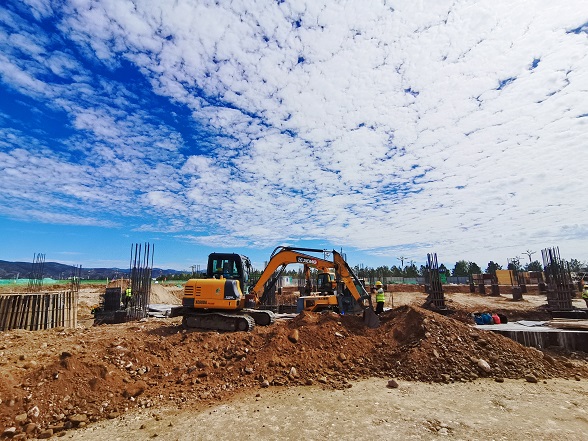

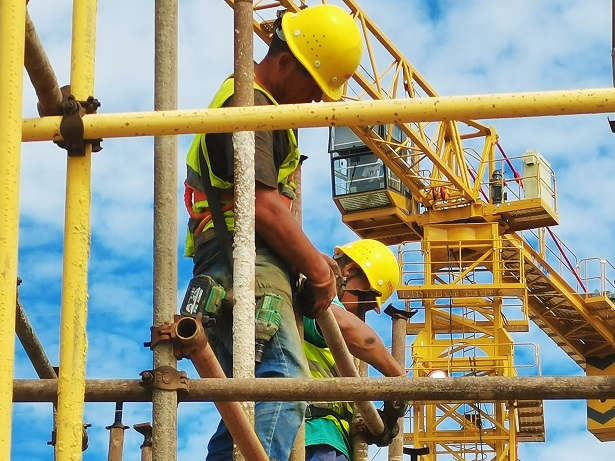

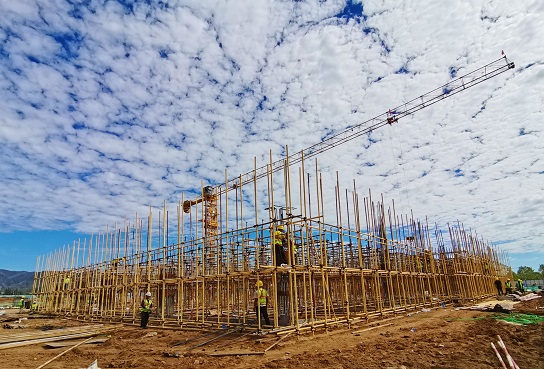

毫沁营热源厂建设项目于7月中旬正式开工。截止目前,3号综合楼正在进行木工支模排架、柱钢筋绑扎,1号锅炉房正在回填做厂房的基础,同时蓄水池也在同期施工进行中。现场机械轰鸣,焊花飞溅,近千名工人头戴安全帽、身着反光马甲分散在各个工点,进行钢筋绑扎、混凝土浇筑、材料吊装等作业。


现场施工方负责人许阿三介绍:“热源厂原计划2023年完工,2023——2024采暖期投入运营,鉴于东北区域热负荷紧张,我们加快了建设工期,以确保今年年内具备供热条件。我们倒排工期,抢抓时间,充分利用施工黄金期,现24小时不间断地施工。同时一手抓防疫、一手抓施工,确保工程进度不会受疫情影响。”


进度快


在保证施工安全及质量的同时,施工单位正全力奋战加快进度。据许阿三介绍,在建的3号综合楼主体预计在8月份封顶,下个月进行二次结构装修,1号锅炉房锅炉设备基础在8月15日前全部完工。毫沁营热源厂项目是集团公司今年的重点项目,进度质量关乎企业形象,集团领导班子高度重视,城发供热公司提出了“以啃硬骨头的干劲,全力冲刺下半年”,项目全体人员和施工单位挂图作战,抓进度、抢时机、保质量、建精品,高标准、严要求、高质量推进各环节、各项目标,力争年内建成2台燃气锅炉,具备供热条件。



  • 公司概况
  • 企业介绍
  • 发展历程
  • 领导班子
  • 组织机构
  • 新闻中心
  • 市政务要闻
  • 集团新闻
  • 业务发展
  • 供热板块
  • 燃气板块
  • 房地产板块
  • 物流板块
  • 企业文化
  • 企业理念
  • 职工文苑
  • 企业风采
  • 企业荣誉
  • 版权所有2022 呼和浩特市城市燃气热力集团有限公司     蒙ICP备17004749号-2     友情连接:呼和浩特市国有资产监督管理委员会
