编者按:距离供暖仅仅两个月时间,城发供热公司区域内的热力站、供热管网的检维修工作正紧张有序推进,今年城发供热公司新建的热力站施工进展如何?宣教部带你到施工现场一探究竟。
8月11日,宣教部一行人探班融城百汇热力站和世纪城锦绣园一号、二号热力站施工现场。

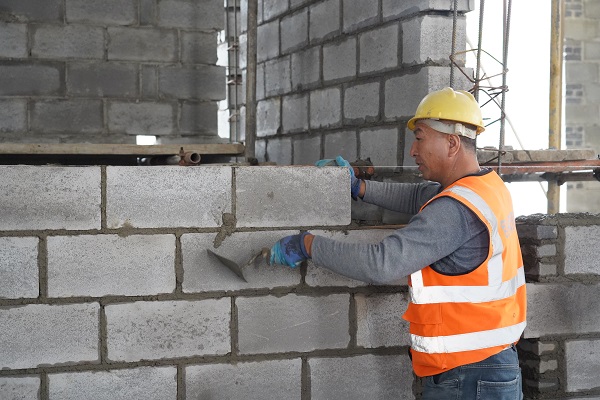

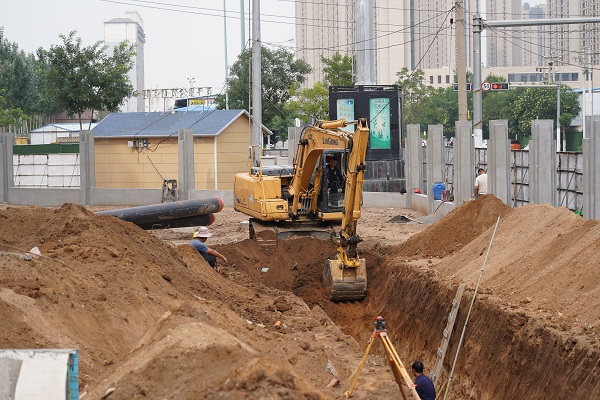

在世纪城锦绣园一号、二号热力站施工现场,热力站外挖掘机正在进行路面破除作业,开挖的部分路段已铺设了热力站的一次管网,热力站内,工人们正在热火朝天的进行墙体砌筑。

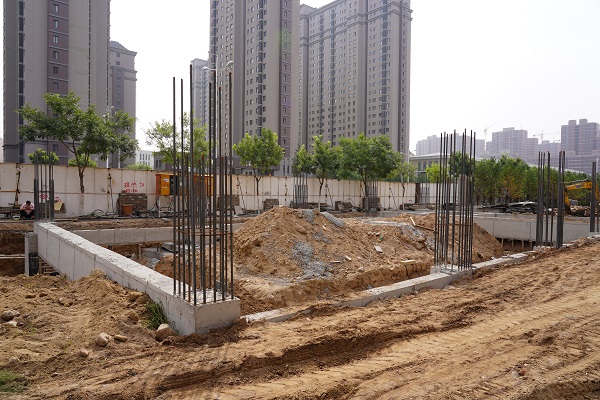

据了解,三座热力站城发供热亚行建设项目,三座热力站正在进行土建施工,投资605万元(不包含站内设备材料),今年6月正式开工建设。融城百汇,世纪城锦绣园一号、二号热力站选址地均为小区院内,其中融城百汇热力站为融城百汇住宅及购物中心供暖,设计供热面积14.21万平方米,站内建设三台机组,目前该站地基已建设完成,计划8月底完成土建工程。

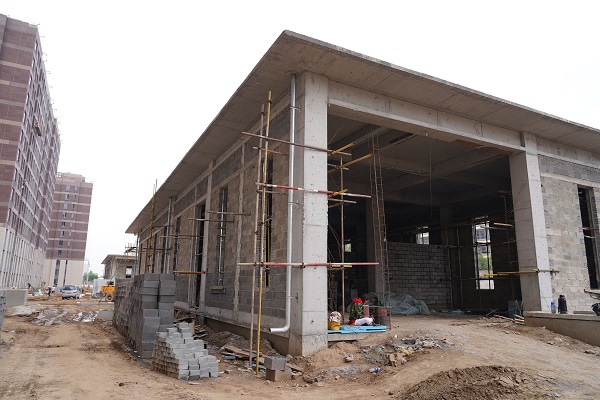

世纪城锦绣园建设两座热力站,均为世纪城锦绣园住宅小区供暖,一号热力站设计供热面积9.69万平方米,热内建设三台机组;二号热力站设计供热面积为17.38万平方米,站内建设四台机组。目前两座热力站主体已完工,正在进行二次结构施工,同时一次网对接工程也在有序进行中。
热力站项目自今年6月份开工建设以来,实行“见缝插针”式施工,可谓加足了马力。项目负责人积极开展对接协调,倒排工期,挂图作战,对标落实,确保项目建设稳步推进。
融城百汇、世纪城锦绣园住宅小区计划年内进行交付,为确保小区的供暖需求,三座换热站计划在2021-2022年采暖期投用。
