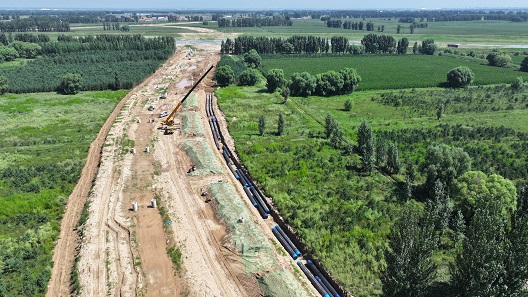

炎炎夏日中,和林格尔县巧尔什营镇的供热及燃气管线建设现场一片繁忙,大型机械有序运转,施工人员挥汗如雨,正全力推进最后的冲刺。这条肩负着机场东区供热、供气保障的“双线工程”,正按计划稳步向终点延伸。
据燃气热力工程部部长吴君介绍:“新机场东区的供热、供气工程项目是2023年开工的,主体工程已于2024年基本完成,今年7月17日开始,公司投资约1700万元,沿纵九路由北向南建设剩余2公里DN900热力支线和1.5公里DN150燃气支线。”

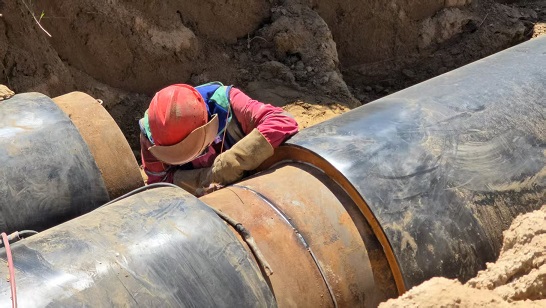

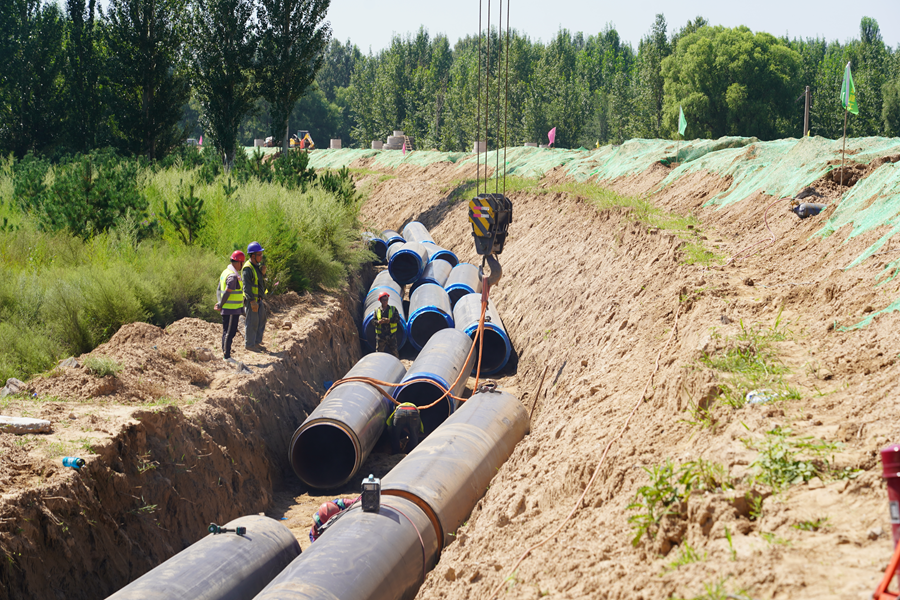

目前,燃气支线铺设已完成1公里,供热支线已完成450米的沟槽开挖和280米的管道焊接。两条管道的铺设工作计划于9月中旬完工,并在9月底之前完成管道的试压和调试工作。“当前是决胜阶段,我们正集中力量,确保所有目标按期、保质达成。”吴君强调。全体建设者正以10月15日具备稳定供热、供气条件为最终目标全力冲刺。
随着最后管段一寸寸向前推进,这两条贯通在即的供热、供气“生命线”,不仅将为新机场东区100万平米区域提供供暖保障,也将为机场航站楼及驻场单位的燃气供应提供坚实保障。
