一架钢结构展厅座落于呼和浩特市赛罕区广场西南角,前来参观的人络绎不绝。展厅里,规划着新建的南二环路以南,即将新建的呼和浩特市金桥开发区,展厅模型上高楼栉比鳞次,道路规划纵横交错,四通八达,工业区、学校、大型商场、医院、幼儿园……一一展现在参观者眼前,一片规划的新区破土而出,展现了呼和浩特市城市发展的新蓝图,迸发出城市新生力量的新活力,拉动城市经济增长的新引擎。
在化肥厂生活区北墙外的杂草丛生的规划地片上,工人们正在砌着围墙,一处工地上工人们也在忙活着,一座低层的二楼房基正在拔地而起,紧邻着房基的西侧一处锅炉房的建设也在如火如荼地加紧施工着。在这片新建的开发区,需要一座锅炉房作为热源来担负这片新生的区域用热取暖,还要给刚建成的制药单位输送工业蒸汽。
一场突如其来的“非典”疫情,让锅炉房的建设停滞不前。让建设单位更为焦虑的是,锅炉房供热需要水源和电源。放眼望去,周边道路有的还是土路,还没有规划修建,市政供排水管网都还在规划之中。
“非典”疫情慢慢得到了控制,施工也渐次地开展,厂房建设,热火朝天,围墙树立起一排排铁栅栏,机井机钻打出一口水源井,从远处的供电站通过一根根水泥杆临时架设了用电线路,蓝色的彩钢房顶,一根约15米的铁筒烟囱在房顶上矗立着,供热能力近100万平方米的燃煤锅炉房建成投产运行了。冬天里,隆隆的电机转动声,运送着黑黑的煤块进入炉膛,发出炽热烈焰,铁筒烟囱时而一阵黑烟,时而发出一缕白色的烟雾,给这片区域的办公楼送去热源,向制药厂输送工业用蒸汽。
二
呼和浩特市建设的发展速度越来越快,在金桥区域这片土地上,一座座住宅如雨后春笋般地拔地而起,一片片厂房建成投产运行,内蒙古日报社搬迁至开发区,内蒙古卷烟厂建成投运……办公和住宅用热量需求激增。
再依靠小锅炉房燃煤供热热源已经俨然不能满足城市发展的需求,城市在发展,供热发展也要着眼长远规划。鄂尔多斯大街以南,呼伦贝尔南路以东,东二环路延伸段以西,采取什么方式供热?新建燃煤锅炉房,燃气锅炉?还是其他供热方式?
忽如一夜春风来。就在这个期间,北方联合电力呼和浩特市金桥热电厂也开始筹建。一种新发供热方式应运而生——热电联产。一个大胆的设想也在城发公司领导脑海中形成,通过大管径、长距离将电厂余热输送到市区供热,启动金桥热网项目!这样的案例在全国和自治区有,但是管道距离10多公里,管径达1.2米,这样的先例全国少有。首先是施工中要跨过小黑河和大黑河两条河,还要穿过公路,这样的施工工艺没有做过,摆在城发人面前就是一张白纸。施工的难度更是前所未有,不可想象,一切都是未知数。
天道酬勤。功夫不负有心人。社会在发展,工作思维也需要创新。经过反复论证,设计方案经过多次修改,科学严谨测算,终于拿出了最终的管道施工工艺方案,并且在工艺上大胆地采用电预热补偿施工工艺,改变了过去管道膨胀节补偿器施工工艺,减少了供热运行过程中,因为膨胀节在运行时容易产生跑水、运行年限长容易腐蚀维修难等故障。这是一场前所未有的尝试,也是一场挑战施工极限的攻坚战。
施工初期按照分段招标作业,各项施工在艰难而又有计划地推进着。这过程中,当属征地这一事项颇为挠头。当沟槽开挖到大黑河村边一处时,村民对施工是百般阻挠,不予支持。起先,工地代表是好言相劝,并说明了征地补偿标准,又是协调村主任做工作,得到的结果就是不同意。一位老大爷就是窝在沟槽里三天三夜,以死相逼,不让工程推进一步。协调不通,工地代表也是急得手足无措,甚至都有骂人的冲动,但是仔细地想想还是不利于工程的整体推进。采用强制措施,让派出所出面调解?老大爷就是认一个死理,就是不让施工,提出高于补偿的原则要求。怎么办?动之以情,晓之以理。后来,找见了老人的亲戚,经过反复苦口婆心地劝说,做老人的思想工作。老人才慢慢化解了心中的疙瘩和疑虑,勉强同意了施工进程的推进。

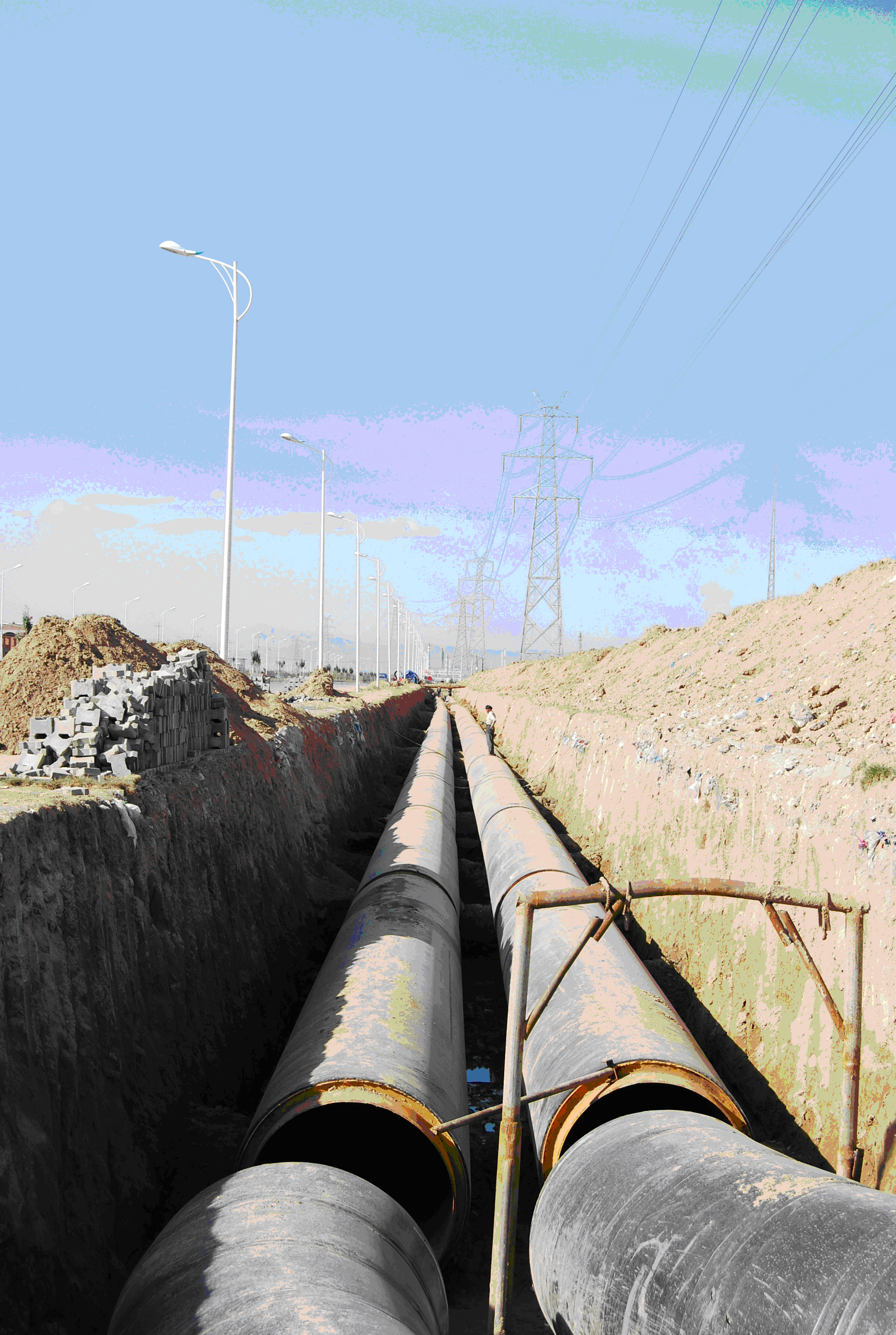

逢山开路,遇水搭桥。在管网穿越小黑河段施工时,可为是难点重重。时近6月,正值雨季来临,管网穿越河段施工也是迫在眉睫。河道内有三股污水,一处为河面自上而下的生活污水,还有两根埋深于河底左右两侧的水泥污水管道。在沟槽开挖前,采取半幅施工方式,提前修筑堤坝,修建导流渠,防止河水浸灌。河道底部土质差,在施工时极易造成施工塌方,河底作业面又窄。为了做到万无一失,项目部根据施工场地,勘察地质资料,查阅了水文资料,在开挖时严格按照设计要求,加强沟槽支护,加大沟槽开挖宽度,在有限的场地,合理利用场地进行施工作业。挖掘机的轰鸣声,一段段管段的吊装,平稳地铺设在小黑河底部,也是第一条穿越在小黑河底部的供热管网,为的是将热源滚滚地送向市区千家万户。
屋漏偏逢连夜雨。正当施工紧锣密鼓地推进时,在施工的第三标段现场突发沟槽坍塌事故,所幸人员没有受到伤害。这时候呼市的供热季已经开始,位于沟槽施工边的弘叶住宅小区在降水施工中未办理手续,偷偷将大量的降水排入雨水管线,未做任何防护措施,导致管网施工沟槽中,550米的沟槽灌满了水,两边的松土在排水的浸泡下坍塌,将沟槽内焊接的、待焊接的管道掩埋,有的焊口还未做保温,有的焊口只是刚打磨,保温材料也被浸泡报废。施工进程被迫中断不说,材料损失严重,订货需要一定的周期,工程的期间无形中又被延长。距离管网要求投运日期已经所剩无几了,用户们都在等着用热呢。项目指挥部适时调整施工策略,组织各段各工种同时作业施工,抢抓耽搁的施工时间。大的作业面,挖掘机夜以继日不停地工作着。小的作业面,工人倒班作业,连续开挖清淤,都在争分夺秒地与时间赛跑。

管网的建设还大胆创新地采用了电预热补偿新技术。当时在国内也有供热企业开始应用,但是在试运行的时候,因为设计和施工等方面原因,也出现过运行事故。项目部在设计、施工和监理过程中,严格把握每个工作细节,遇到关键技术难点,专家到现场查看实际情况,精确计算每道数据,有时会推演好几遍。作为技术顾问的年近70岁暖通专家崔尚臣,多次到施工现场,攀爬上下,到沟槽管道安装现场指导管道安装技术要点和变更设计方案。在二环路管道交叉设计时,更是多次拿着图纸初稿,按照实际管线位置走向,反复对比校正,直至完全符合技术规范要求,才确定订购管材和施工方案。
管道电预热补偿新技术需要用到大功率电源,而且每施工一个路段就要更换电源接入点。电源负荷在那时相对紧张,项目部工地代表每次都颇费周折,申请路由接入点,安装、调试、连接。电预热施工时,技术人员昼夜不停地连轴盯着数据变化。随着管道温度逐渐升高,管道也慢慢达到技术数据拉伸点,早已待命的沙土车,隆隆声音四起,将庞大的管道瞬间填埋在土中,压土机发出沉闷的发动机声音,缓慢地碾压这管道上面的沙土,仿佛要把管道和沙土合成一体。
在供热主管网建设的同时,各新建小区的热力站也加班加点地建设着,期待着热电联产热源到来时,将一股股热流送进每家每户。地下室站,管道纵横交错,排列紧凑有序;地上站预制的横梁高挑地架设在供热设备间上方,近5米的彩钢房顶供热站按照每个小区的统一规划设计,整齐地排列在建筑物之间。采用新型整体机组精巧地安放在运行设备间,浅灰色厚实的电气柜列成一组有序地成列在电气室,远程操控柜PLC挂在墙壁一角,担负着远程监控、数据传输和供热应急故障操作等功能。
三
千淘万漉虽辛苦,吹尽狂沙始到金。2007年12月18日。前期经过冲洗、冷运的呼和浩特市金桥热电厂至市区管网开始逐步升温运行。升温严格按照设计和运行规范要求进行着,公司领导、设计单位、施工单位和一线员工夜以继日坚守在各自工作岗位,调度中心调度指令逐次下达,电厂升温、各井排气,管网供水温度一度一度地向着正常运行的指数提升着。一线工人在野外的阀门井口,按照操作指令一次次地操作着,旷野中,寒风怒号,阀井下,工人扳动着阀门,额头大汗淋漓。末端有温度了!供热站端电话里传来欣喜的回答。老的热力站开始切换管网,新的热力站有序开始投运。一种全新的供热方式,在近7个月的紧张施工后,正式投入运行。
呼和浩特城市建设速度在不断地推进,供热需求也在不断地扩大。热电联产模式因为有其经济效益、环保效益和社会效益优越性,发电+供热模式已经成为了城市集中供热的一种主导模式。冬天里,城市的上空,不再是烟尘笼罩,硝烟弥漫,而是蔚蓝清澈的天空,洁白如雪的云朵,在高楼耸立的上空,偎依在清秀的大青山下,呈现出一幅天高云淡、俊秀清畅的美丽画卷。
